China está construindo um aeroporto gigantesco em ilha artificial de 20 km²: engenharia não é o único desafio

Terminal já está em construção, mas futuras pistas ainda estão em fase de implantação

Dalian reconhece dificuldades e reforça controle em diversas frentes

Imagens | Governo Popular de Liaoning
Sem comentários Facebook Twitter Flipboard E-mail
pedro-mota

PH Mota

Redator
pedro-mota

PH Mota

Redator

Jornalista há 15 anos, teve uma infância analógica cada vez mais conquistada pelos charmes das novas tecnologias. Do videocassete ao streaming, do Windows 3.1 aos celulares cada vez menores.

1932 publicaciones de PH Mota

A China construiu a Barragem das Três Gargantas, conectou Hong Kong, Zhuhai e Macau com pontes, um túnel subaquático e ilhas artificiais, e estendeu a Ferrovia Qinghai-Tibete a uma altitude superior a 5 mil metros. A capacidade de engenharia do país acumulou projetos de uma escala difícil de ignorar nas últimas décadas. O projeto a seguir se encaixa perfeitamente nessa trajetória: um aeroporto gigantesco sendo construído em terras recuperadas do mar. No entanto, quando olhamos além da ilha artificial, descobrimos que o desafio não é mais apenas técnico.

Para encontrar esse projeto, precisamos viajar até Dalian, uma cidade portuária no nordeste da China, onde o futuro Aeroporto Internacional de Dalian Jinzhouwan está sendo construído. O complexo ocupará uma ilha artificial de 20,1 km² construída na Baía de Jinzhou, a cerca de três quilômetros do continente. A imagem pode sugerir um projeto muito mais avançado do que realmente está. O aeroporto ainda está em construção, embora o progresso registrado em 2026 mostre como alguns de seus principais elementos começam a emergir acima do solo.

A primeira fase nos permite compreender a escala do projeto. Os planos aprovados incluem um terminal de 500 mil m², uma pista norte de 3,6 mil metros e uma pista sul de 3,4 mil metros, além das instalações necessárias para carga, manutenção e operações aeroportuárias. O projeto foi dimensionado para atender até 43 milhões de passageiros, 550 mil toneladas de carga e correspondência e cerca de 330 mil movimentos de aeronaves por ano até 2035. Essas são capacidades projetadas para o futuro, não números de atividade atuais: todo o sistema precisará ser construído e comissionado primeiro.

Ter a ilha não significa ter o aeroporto

O último marco físico importante documentado foi alcançado no final de maio. As estruturas subterrâneas do núcleo do terminal e dos píeres C e E foram concluídas, permitindo que o trabalho avançasse para as seções acima do solo. Quase simultaneamente, as autoridades aprovaram o segundo pacote de projeto preliminar e orçamento, que abrange o aeródromo, a área de carga, a manutenção e diversas redes de serviços. Esses são dois avanços significativos: um já está se tornando visível e o outro permite a execução ordenada dos componentes restantes.

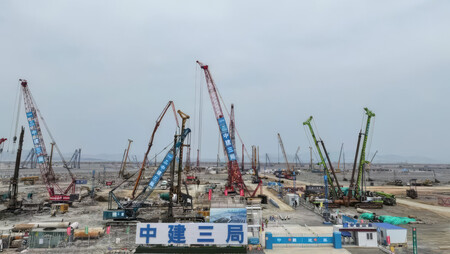

Original

Os dados oficiais mais recentes nos permitem qualificar essa sensação de progresso. O relatório do final de maio indicou que o tratamento do solo profundo estava 58% concluído e as estacas de fundação para o terminal e o viaduto de acesso estavam 84% concluídas. Também relatou a conclusão da pré-carga das áreas onde as duas pistas serão construídas. O que isso significa? Significa que o terreno aterrado passou por um processo de compressão e estabilização, não que as pistas já estejam construídas. Grande parte da infraestrutura aeroportuária ainda precisa ser construída sobre essa base.

A mudança ocorreu em 11 de junho, durante uma reunião do grupo responsável pela coordenação do novo aeroporto e sua zona econômica. As autoridades locais destacaram o progresso alcançado, mas reconheceram que o projeto ainda enfrenta dificuldades, desafios e gargalos que precisam ser resolvidos. A mensagem não descreve um projeto paralisado nem confirma atrasos específicos, mas rompe com a imagem de uma execução tranquila. A reunião priorizou a manutenção do cronograma de 2026, a aceleração de projetos complementares e a resolução dos problemas que ainda dificultam o progresso.

Com a construção do aeroporto, algumas obras preliminares e complementares essenciais permanecem inacabadas. A Câmara Municipal de Dalian solicitou a conclusão das desapropriações e realocações pendentes, bem como a aceleração da infraestrutura de acesso e a garantia de que as obras associadas progridam juntamente com o complexo principal. A declaração não especifica quantos terrenos, casas ou projetos são afetados. Confirma, no entanto, que a infraestrutura futura continua a depender de intervenções que se estendem muito além da própria ilha.

A segunda área sob análise é a financeira e administrativa. As autoridades querem ampliar os canais de financiamento e garantir que os fundos alocados ao projeto cheguem em quantidade suficiente e em tempo hábil. Também determinaram o monitoramento de custos ao longo de todo o processo, o reforço da supervisão das licitações e a redução dos riscos associados à contratação. As informações sugerem que vários elementos essenciais ainda exigem um acompanhamento mais rigoroso.

Nenhuma dessas frentes opera isoladamente, e esse será o verdadeiro teste para o projeto. Por ora, fontes oficiais continuam a indicar que a construção está em andamento e não relataram nenhuma paralisação ou atraso geral. A previsão oficial mais concreta, publicada pelo Departamento de Transportes de Liaoning em janeiro de 2024, apontava para a conclusão da construção e o comissionamento em 2028. Os trabalhos que se aproximam revelarão se Dalian conseguirá manter o projeto enquanto enfrenta as dificuldades reconhecidas por suas próprias autoridades.
